大洋网消息:广州市老人院扩建工程有望在今年年底动工,扩建工程规划床位3800张,包括目前已有床位,总床位将有5000张。另外,可提供1800张床位的广州市第二老人院一期工程明年可竣工。昨日,广州市人大常委会举办002号议案(《关于推进教育、文化、卫生、体育、民政领域民生基础设施规划与建设的建议》)决议实施情况的调研,兵分三路,分别往市老人院、广州教育城、市八医院新址二期现场视察,了解最新建设进展。
已建成或在建
养老项目13个
老龄化进程加快,市民对养老床位和养老机构的需求日益增长。广州市民政局局长何镜清介绍,广州已实施《广州市养老服务机构设施布局规划(2013-2020)》,在原10区范围明确选址规划养老项目52处,面积144公顷,规划新增床位5.1万张。
何镜清介绍,截至2017年3月底,养老机构布局规划建设的进展较顺利。已建成和正加快推进的有以下13个项目:
市第二老人院一期工程主体建筑结构基本封顶;市老人院扩建项目正加快推进征地拆迁和前期报检;黄埔区老人院二期项目已投入使用;黄埔区萝岗福利院、南沙区养老院、康寿颐养院乐苑地块(民办)即将投入使用;天河区第一老人院项目主体工程已完工;番禺区南村镇地块(民办)已建成待验收;花都区养老院正在施工;越秀区东山福利院四期工程项目正在寻求资金合作方;市企管办涌岸街地块正在办理地块权属登记;黄埔区金秋生态乐园项目正在办理用地手续;黄埔区谷丰养老园项目正在办理建设规划设计条件手续。
另外,待建的养老项目地块共39处,其中,纳入成片储备范围共7处,纳入零散储备范围共8处,整体纳入三旧改造范围共4处,其余待建地块20处。市民政局福利处负责人说,到2020年,全市需要7.2万张养老床位。“现在已有的床位数距离7.2万张还有一万多张的缺口,我们预计在新的养老项目陆续建成、规划有效落实的情况下,能达到甚至超过这个目标,满足市民需要。”
到2020年,预计广州市老龄人口将有180万,按照老龄人口4%入住养老机构养老的目标,届时全市需要有7.2万张养老床位。
到目前为止,广州全市共有养老机构179间,居家养老服务部149个,居家养老服务示范中心24个,日间托老机构170个,可提供的养老床位约5.9万张。

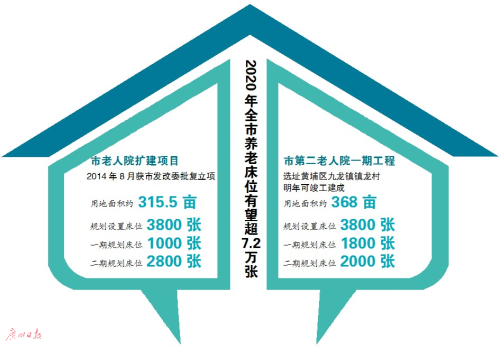

市养老院扩建后
总床位达5000张
在建设中的养老机构里,广州市老人院的扩建很受关注。市老人院扩建工程项目选址位于白云区钟落潭镇登塘村,扩建后将有3800张床位,包括目前现有床位,总床位将达5000张。
市老人院扩建项目2014年8月获市发改委批复立项,用地面积约315.5亩,规划设置3800张床位(其中首期规划床位1000张,二期规划床位2800张)。记者还获悉,市老人院扩建已列入广州市“攻城拔寨、落地生根、开花结果”大会战重大项目。
项目的一期工程建筑面积63408平方米,主要建设老人居住用房、活动室、食堂及地下室等相关配套设施。目前一期工程已完成立项、控规调整、土规调整、正式选址工作,正办理节能评估、可行性研究、水土保持和林地可研等编制。市民政局负责人介绍,考虑到征地拆迁的困难,下一步将加快推进项目征地拆迁“攻城拔寨”工作,确保2017年内交地,并同步加快用地报批工作,力争2017年年底动工建设。
记者同时获悉,市第二老人院一期工程的主体建筑结构已基本封顶,明年可竣工建成。市第二老人院选址在黄埔区九龙镇镇龙村,用地面积约368亩,规划总床位3800张,其中一期工程规划床位1800张,二期工程规划床位2000张。
教育城:
一期将入驻13所职业院校
位于增城朱村的广州教育城项目正在推进中,一期将入驻13所职业院校。昨日视察时,市重点办相关负责人表示,教育城一期的31个项目中已有26个获立项批复。其中,13所院校、交通及市政配套设施、三大组团共享带、安置区等主要工程均已立项。13所院校、市政工程及三大共享带的初步设计工作已完成。已取得安置区全部用地共514亩的国有土地使用权证,已完成安置区全部报批报建工作。
不过,目前教育城报批仍然面临缺乏用地指标、林地指标等问题,导致有意向落户的学校迟迟不能落户。市教育局副局长吴强指出,首批拟入驻的13所院校现有校区基础设施建设全部停止,部分学校已立项的新建项目不能启动,影响学校长远规划和发展。拟入驻学校近几年在现有校区办学条件改善方面的投入也大幅减少,很多学校的供电增容、食堂建设、校园环境提升等项目均拖延启动,严重影响学校日常办学运作。此外,由于教育城建设进度停滞,也影响了广州铁路职业技术学院、广州城市职业学院的考核评估工作。他建议相关部门抓紧解决教育城用地问题,加快建设进度,使一期院校能尽快入驻。
市第八医院:
新址二期项目将陆续建成投入使用
市中医院同德围分院是同德围地区升级改造的重要民生项目。广州市住房保障办副主任黄信敬介绍,该项目总投资为22352.89万元,于2013年1月31日开工,去年已完成实体工程建设,累计完成投资17284万元,预计今年6月底可以开诊。
昨日视察组一行还来到了市第八人民医院新址嘉禾院区第二期项目调研。据悉,市八医院嘉禾院区项目分两期完成,一期工程已于2010年10月10日竣工,11月10日开诊。二期项目设置床位800张,项目总投资约6亿元,第一批工程综合住院楼和医疗学术培训楼将于今年年底建设完成并交付使用。工程医技楼计划于今年10月完成,感染病住院楼计划于2018年5月底建设完成。
